ООО «ГЭМ» ПРОДОЛЖАЕТ ВЫПОЛНЕНИЕ ДОГОВОРНЫХ ОБЯЗАТЕЛЬСТВ НА ОБЪЕКТЕ «РАСПРЕДУСТРОЙСТВО 220 КВ ОТКРЫТОЕ. ТЕХНИЧЕСКОЕ ПЕРЕВООРУЖЕНИЕ ЯЧЕЕК №1, 2, 3, 5, 4, 8 И АВТОТРАНСФОРМАТОРОВ АТ-1, АТ-2»

ГЭМ продолжает участвовать в крупнейших проектах нашей страны. Так, ПАО «Казаньоргсинтез», входящий в группу компаний СИБУР, планирует в 2025 году ввод в эксплуатацию парогазовой установки мощностью 250 МВт. К настоящему моменту, гэмовцы в рамках участия в данном проекте, выполнили модернизацию распределительного устройства 220 кВ с техническим перевооружением ячеек 1, 2, 3, 5, 4, 8 и автотрансформаторов АТ-1, АТ-2. Работы по проекту начались в январе 2022 года, но были приостановлены из-за санкций ЕС, которые потребовали ухода из проекта генерального подрядчика SIEMENS. На данный момент работы на объекте возобновлены.

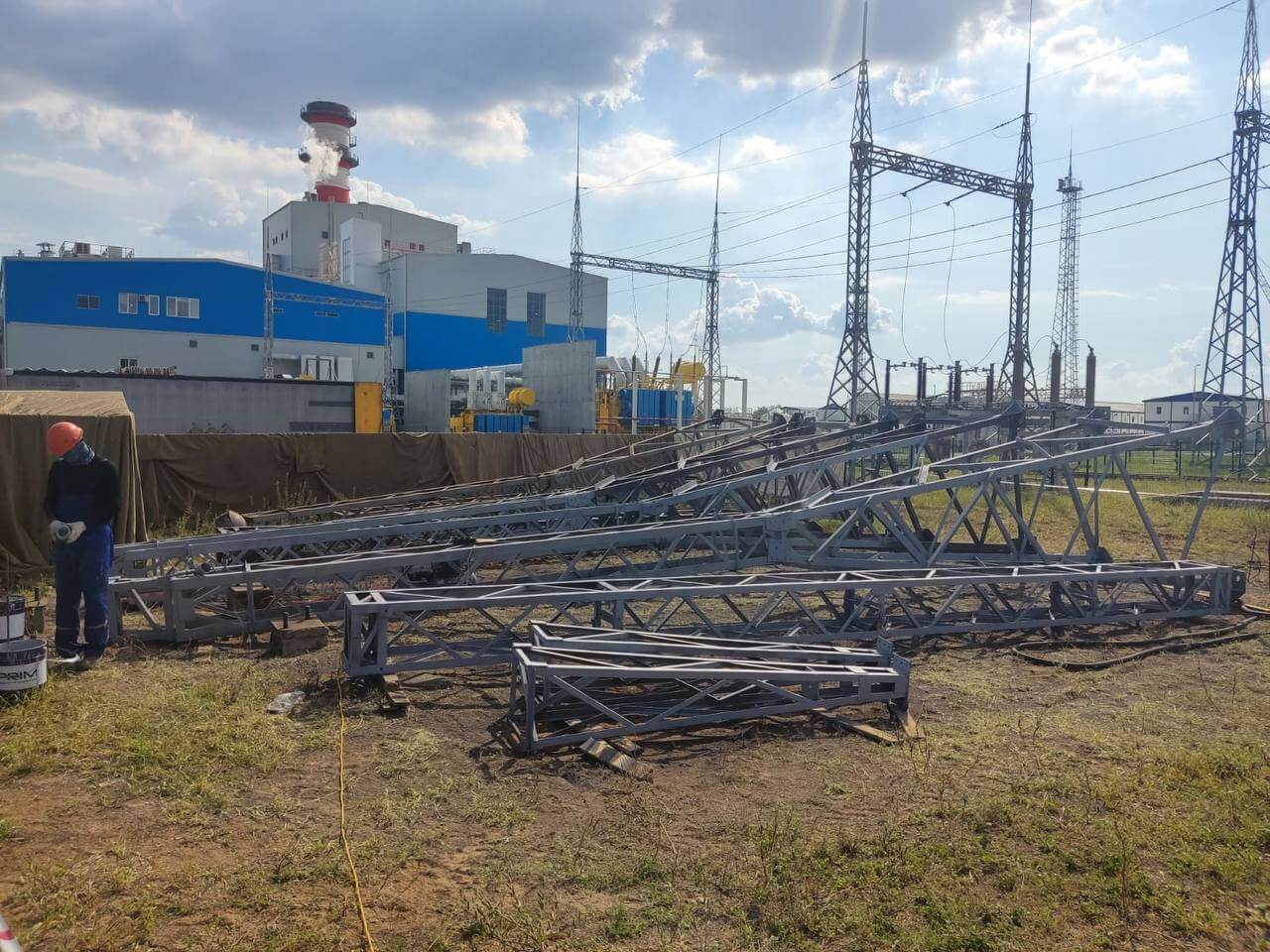

photo_2024-10-17_13-30-27 (2)

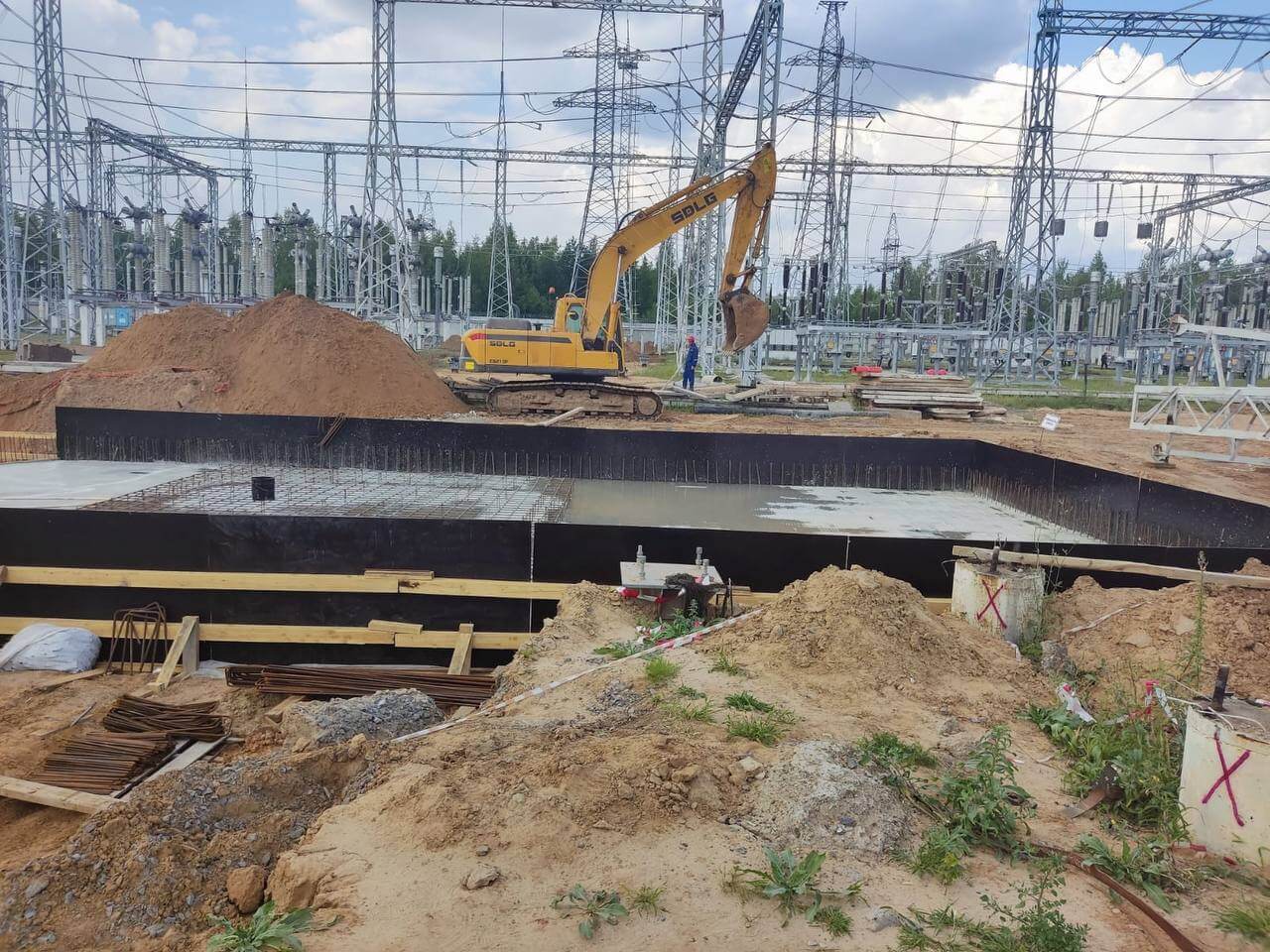

photo_2024-10-17_13-30-03 (2)

Для организации безаварийной работы заданием на проектирование были определены пять основных этапов технического перевооружения. На сегодня реализовано три этапа, выполнена большая часть работ: введено в работу два автотрансформатора мощностью 250 МВт и реконструирована большая часть ОРУ-220 кВ, расположенной на территории Казанской ТЭЦ-3.

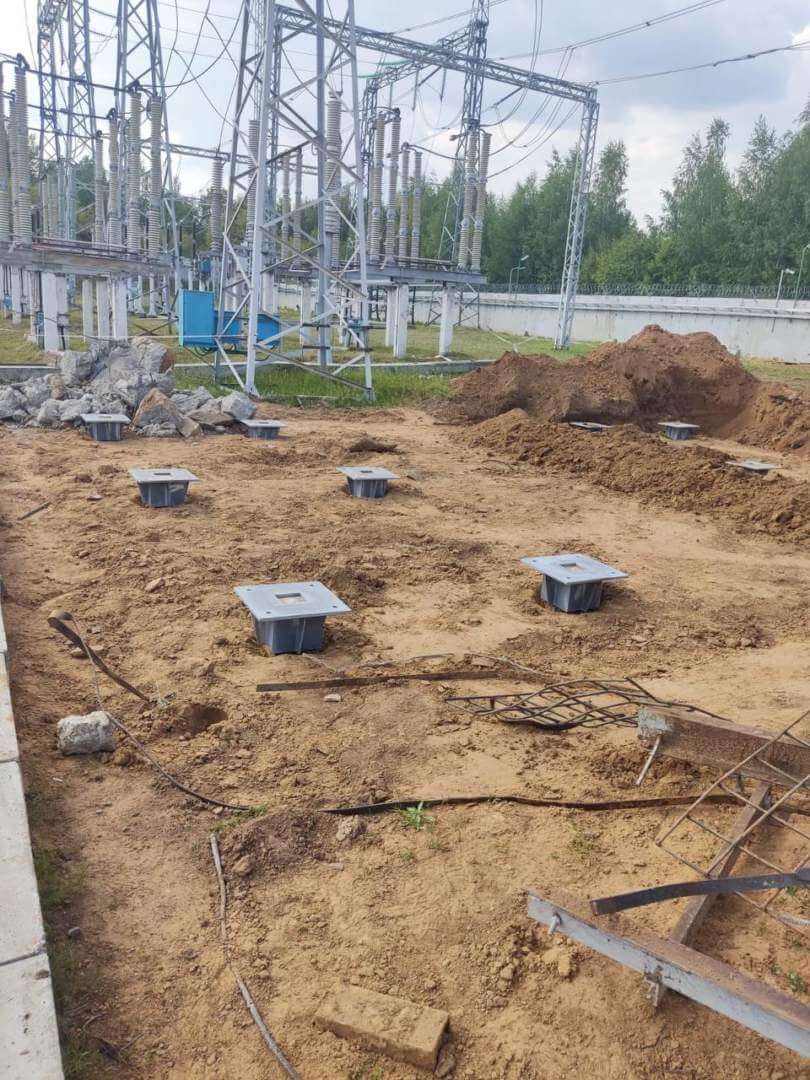

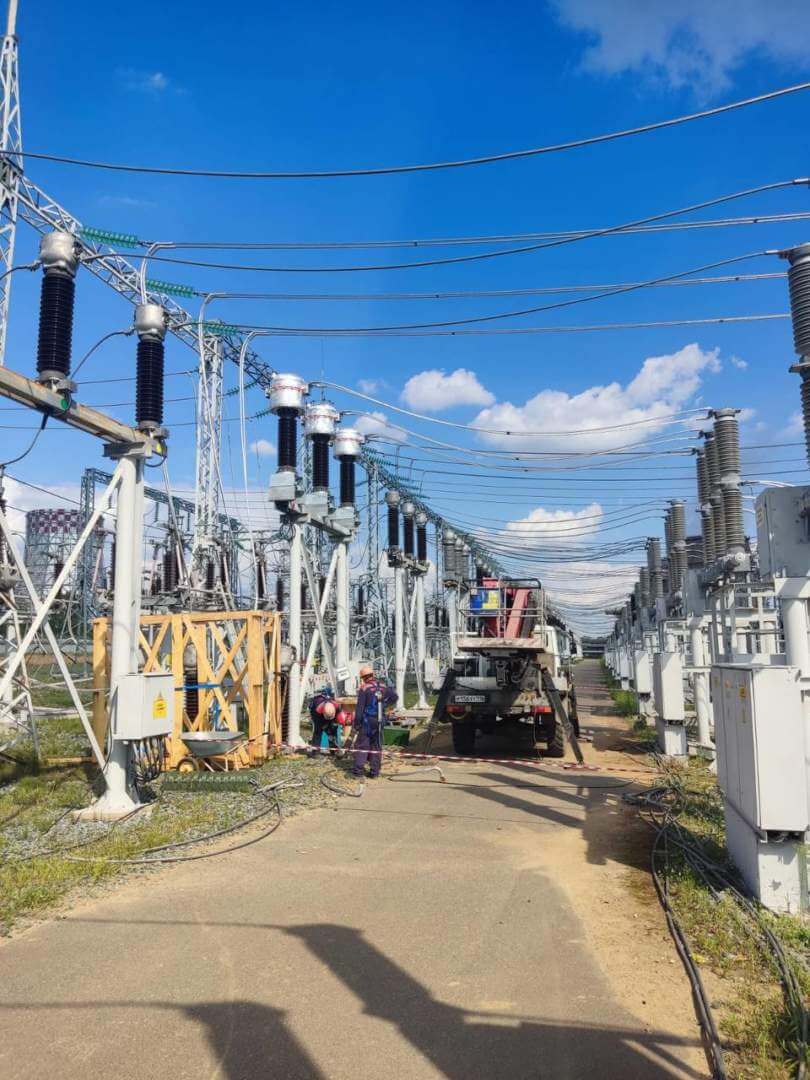

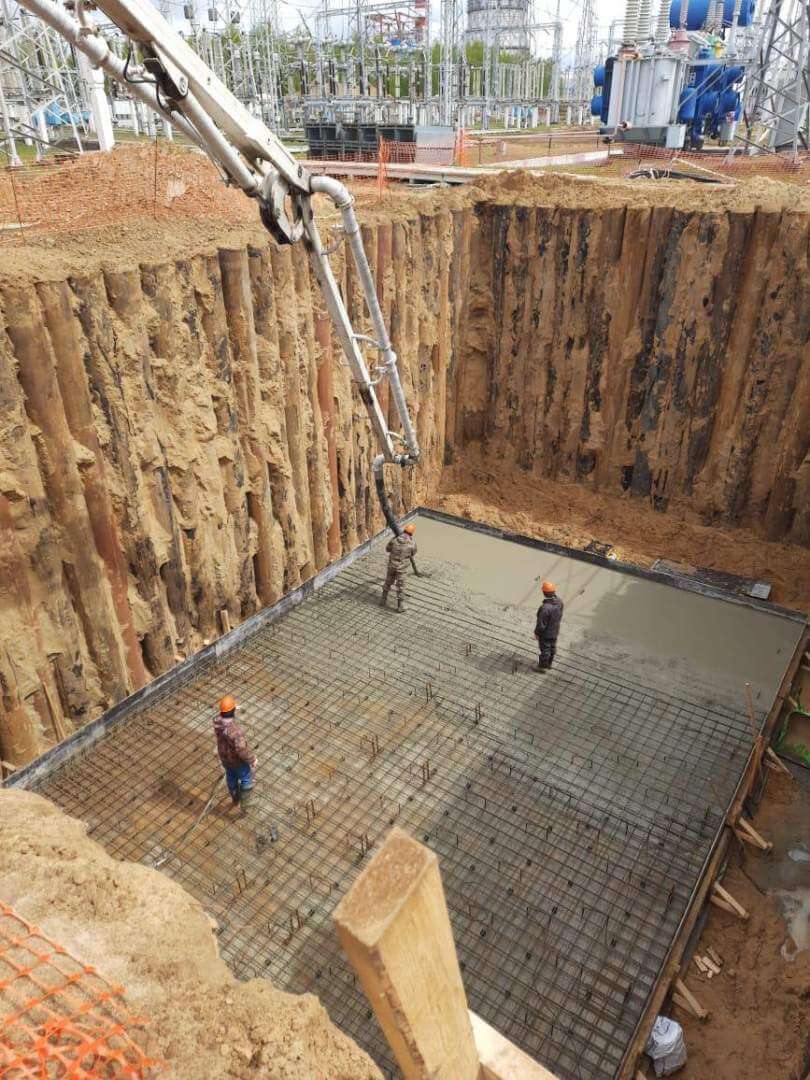

На объекте применялись самые передовые технологии монтажа. Работы велись в стесненных условиях. Особенностью монтажа является то, что он производится без прерывания электроснабжения существующих потребителей 220/110/10 кВ, в том числе завода ПАО «Казаньоргсинтез», в связи с этим применялась установка шпунтового ограждения для установки емкостей маслосборника и насосной станции пожаротушения.

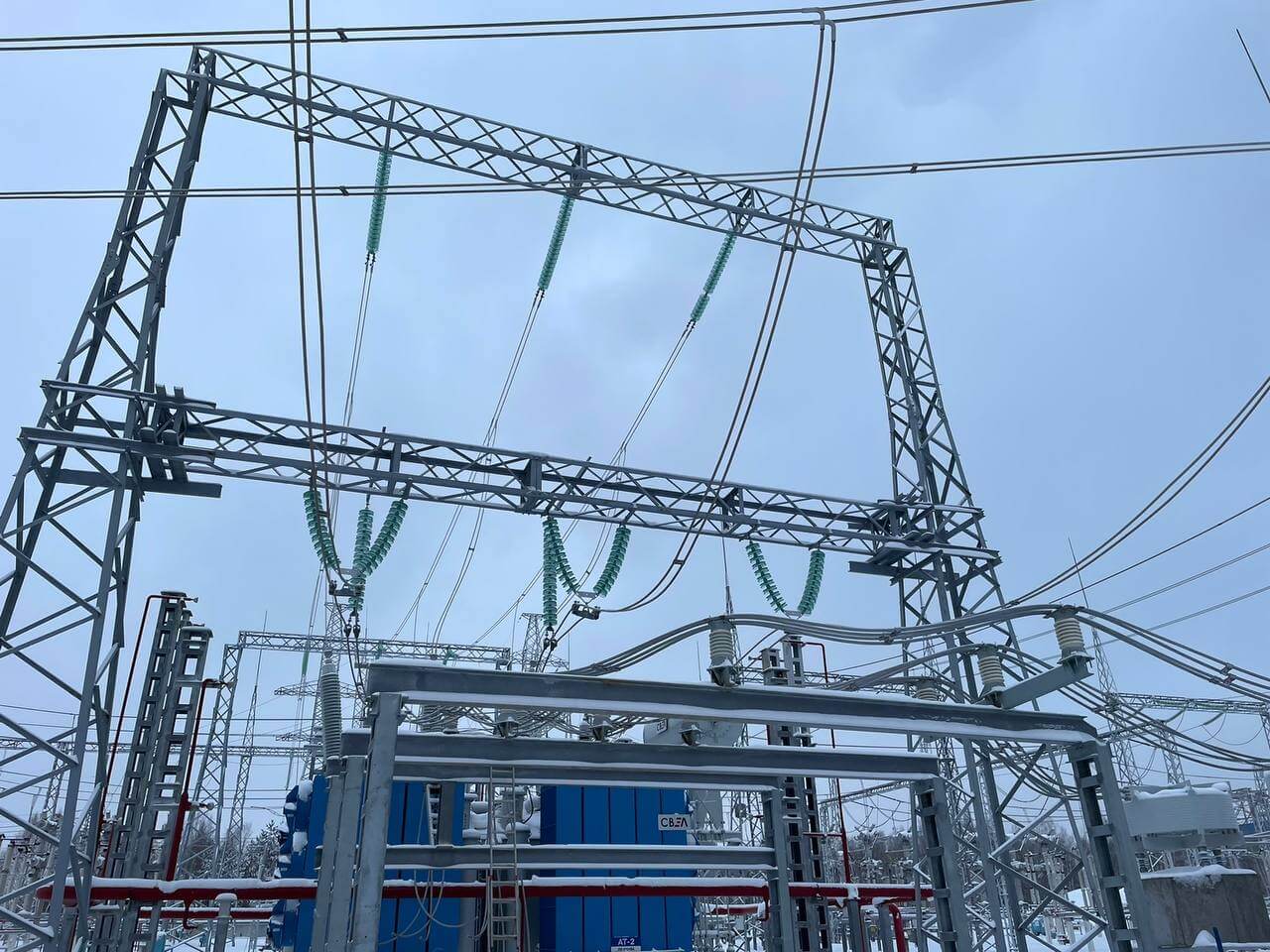

photo_2024-10-17_13-31-04 (2)

I этап (2022 — июнь 2023 года) — выполнено техническое перевооружение ячейки №5 ОРУ-220 кВ (АТ-2), и ячейки №33 ОРУ-110 кВ (АТ-2), замена автотрансформатора АТ-2 номинальной мощностью 125 МВА на автотрансформатор номинальной мощностью 250 МВА с монтажом системы пожаротушения, маслосборника емкостью 2х100 м3 , проведена замена трансформаторов тока в ячейке №35 ОРУ-110 кВ.

II этап (июль 2023 — сентябрь 2024 года) — произведено техническое перевооружение ячейки №1 ОРУ-220 кВ (АТ-1), ячейки №34 ОРУ-110 кВ (АТ-1), а также замена автотрансформатора АТ-1 номинальной мощностью 125 МВА на автотрансформатор номинальной мощностью 250 МВА с трубопроводами системы пожаротушения. Была осуществлена замена шкафов основных защит АТ-1, шкафов РЗА и АИИСКУЭ модернизации терминалов защит, заменены измерительные преобразователи сторон ВН и СН АТ-1 на цифровые многофункциональные преобразователи и счетчики электрической энергии на сторонах ВН и СН АТ-2.

III этап (январь — март 2024 года) — выполнена замена трансформаторов тока 220 кВ в ячейке №2 ОРУ-220 кВ (с преобразованием ВЛ 220 кВ Казанская ТЭЦ-3 — «Киндери» I цепь в КВЛ 220 кВ Казанская ТЭЦ-3 — «Магистральная»), демонтаж ВЧ оборудования ячейки №2.

На данный момент проходит финальный этап благоустройства объекта, ведется укладка асфальтного покрытия.

В рамках IV этапа гэмовцам предстоит выполнить техническое перевооружение ячейки №8 ОРУ-220 кВ (КВЛ 220 кВ Казанская ТЭЦ-3 — «Зеленодольская» I цепь) с заменой трансформаторов тока 220 кВ и контактных систем разъединителей 220 кВ. V этап предполагает техническое перевооружение ячейки №4 ОРУ-220 кВ (КВЛ 220 кВ Казанская ТЭЦ-3 — «Зеленодольская» II цепь) с заменой комплекта трансформаторов тока 220 кВ.
